На сегодняшний день закончен монтаж системы отопления главного корпуса, а также работы по отделке стен электротехнических помещений. На завершающей стадии находится монтаж двух котлов-утилизаторов.

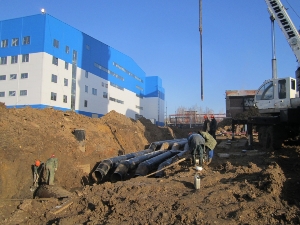

Для прокладки оставшейся части циркуляционных водоводов от главного корпуса до насосной станции временно разобраны подъездные железнодорожные пути к Алексинской ТЭЦ. До 25 марта 2017 года поставки грузов на станцию ограничены, однако все основное оборудование и часть вспомогательного - на строительную площадку ПГУ уже доставлены.
В общей сложности на стройке заняты около 300 рабочих. Завершение строительства ПГУ Алексинской ТЭЦ является одной из приоритетных задач компании. По плану, ввод нового энергоблока в строй должен состояться осенью текущего года.
